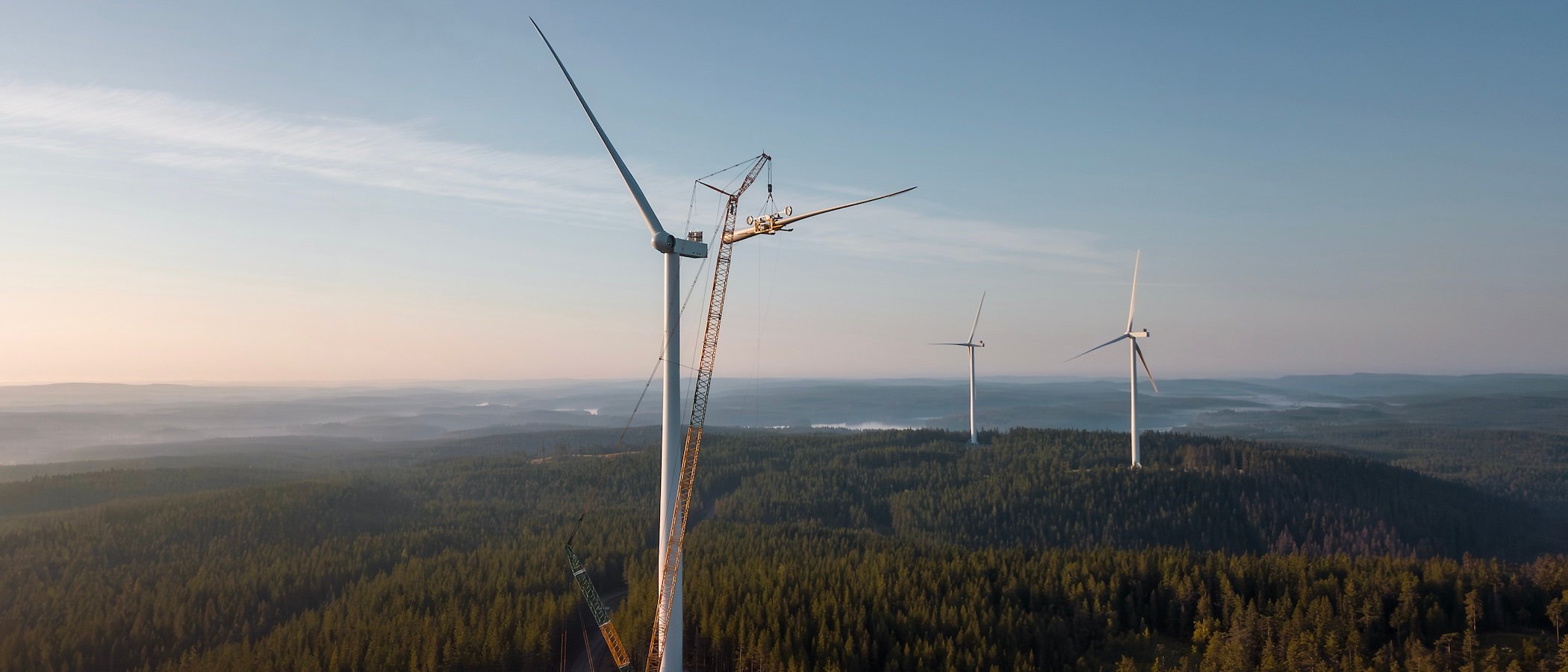

I maj 2025 invigdes SR Energys, vindpark Älgkullen i Smedjebackens kommun, elva år efter samrådet med kommuner och länsstyrelsen. Parken består av femton 200 meter höga verk med en total effekt på 93 MW och en beräknad årlig produktion på 270 GWh.
– Smedjebacken ligger i SE3, där elpriserna är relativt starka. De har rört sig lite åt fel håll sedan vi påbörjade projektet, men ändå inte utanför ramarna. De höga obalanskostnaderna förutsåg vi däremot inte när vi fattade investeringsbeslutet. Men vi hade gjort en robust kalkyl, så vi hade fattat samma beslut idag, säger Peter Zachrisson, vd på SR Energy.

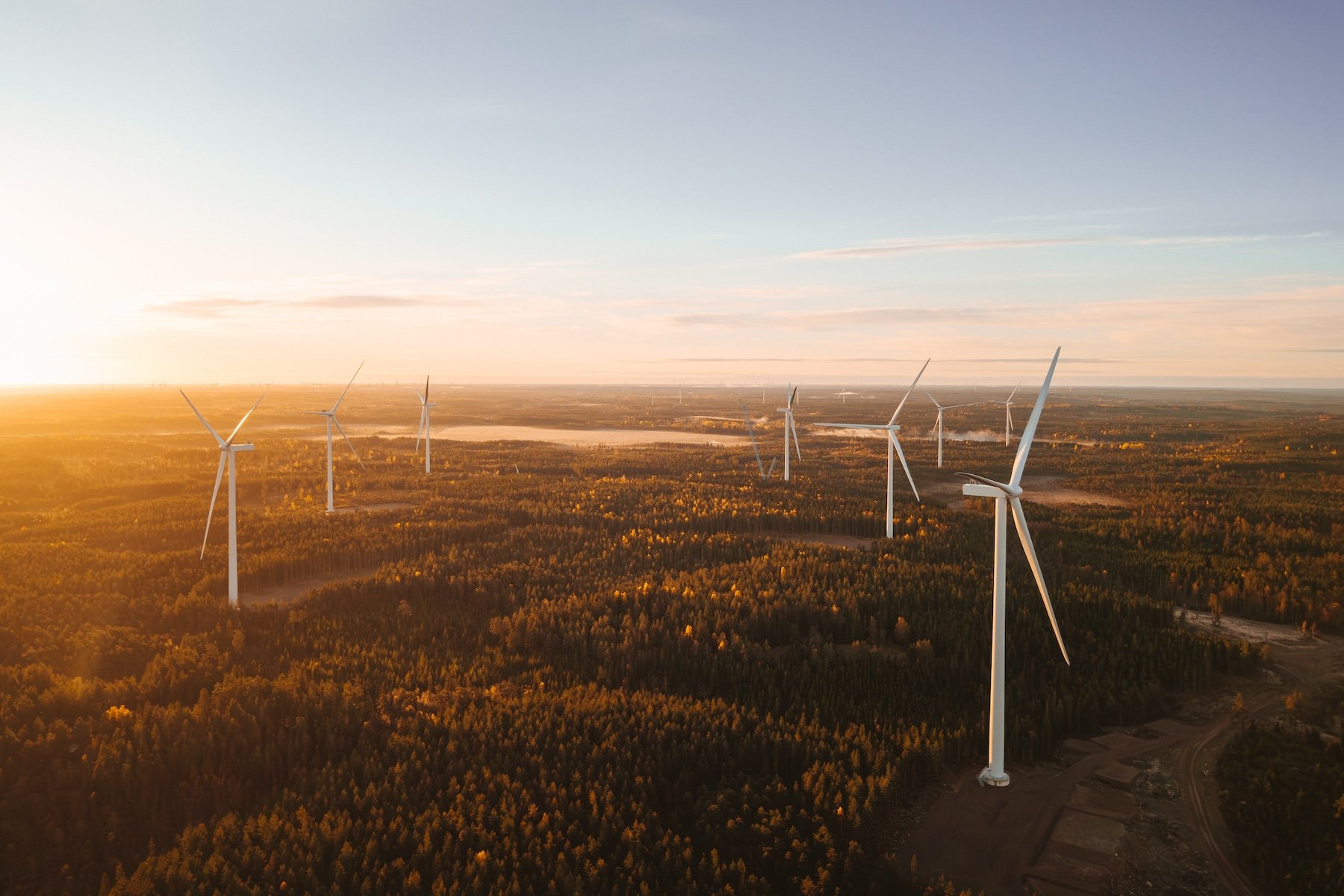

Även vindparken Horshaga med 25 vindkraftverk med en total effekt om 147 MW och en beräknad årlig produktion på 400 GWh färdigställdes under förra året. Horshaga ligger i SE4 i det småländska inlandet, vilket gör att elpriserna där påverkas mycket av europeiska elpriser.
– Det är negativt när solen skiner. Men när det blåser lite är priserna höga, och den flödesbaserade elprissättningen gör att vi ändå kan säga att elpriserna ur ett producentperspektiv är rimliga i SE4, säger Peter Zachrisson.
Tufft de senaste fem åren
Men sedan är det i stort sett slut på tillstånden för SR Energys del som bara har en park med fyra verk kvar att bygga.
– De senaste fem åren har det varit oerhört tufft att få igenom nya vindkraftsprojekt, säger Peter Zachrisson.
Perioden januari till september förra året stoppade kommuner 26 av 29 planerade vindkraftsprojekt. 346 av 359 tilltänkta verk fick avslag, enligt Green Power Sweden.
Många i vindkraftsbranschen väntar på regeringen ska genomföra förslagen i den så kallade incitamentsutredningen, som kom våren 2023. Och nyligen meddelade regeringen att en central del där, att kommuner ska få ersättning för vindkraftsetableringar, nu ska genomföras med en första utbetalning i mars.
Vi kommer inte att lägga av, men vi kommer att omvärdera hur vi arbetar.
Att utredningens förslag kommer på plats ser Peter Zachrisson som helt nödvändigt för att det ska bli några positiva besked överhuvudtaget. Men även med incitamenten på plats kommer många kommuner att fortsätta säga nej, menar han.
– Många politiker tror att de förlorar röster på att säga ja till vindkraft. Med den utgångspunkten är det för dyrt för dem att säga ja och för enkelt att säga nej.
SR Energy har verkat i 20 år och hela tiden expanderat. För närvarande har företaget 245 vindkraftverk i drift i Sverige med knappt 1 000 MW i installerad effekt och kapacitet att leverera 2 768 GWh förnybar el.
– Vi är villiga att fortsätta projektera för ny vindkraft i södra Sverige. Men inte mot vilka odds som helst. Vi kommer inte att lägga av, men vi kommer att omvärdera hur vi arbetar. För det är inte rimligt att jobba i tre år och lägga 10 miljoner kronor på utredningar, plus en massa egen tid med duktig personal, för att man ska få ett nej från kommunen eller försvaret som är helt stokastiskt.

Men en bättre och mer förutsägbar tillståndsprocess räcker inte hela vägen. Det krävs även högre konsumtion och bättre elpriser för att vindkraftsutbyggnaden ska ta fart.
Trög omställning
Den stora ökningen i industriell efterfrågan på el som alla pratade om för några år sedan lyser med sin frånvaro.
– Industrins omställning går ganska trögt och det har lett till ett strukturellt överskott på el som påverkar prissättningen och bidrar till inbromsningen i svensk vindkraftsutbyggnad. På något sätt behöver vi komma till rätta med det, säger Peter Zachrisson.
Han drar även slutsatsen att Sveriges strukturella elöverskott spelar roll för svenska politikers brist på känsla av att det är bråttom med energiomställningen och utbyggnaden av ny elkapacitet. Bilden är en helt annan på kontinenten.
Den långsamma industriomställningen har många förklaringar.
– Men det finns en supertydlig diskrepans mellan till exempel internationella datacenter som etablerar sig i Sverige och inhemsk industri. Utländska aktörer tycker att Sverige är ett bra land att etablera sig i, med låga elpriser och stabil tillgång. Bland elproducenter finns en förundran över vad svenska industrier förväntar sig. De hade också kunnat köpa el i långsiktiga prisöverenskommelser (PPA:er), säger Peter Zachrisson.
Svensk vindenergi har haft en fantastisk resa tack vare Sveriges starka elnät, som är rankat som världens bästa, och vi är väldigt glada att vi fått vara med.
Begränsningar i elnätet är förstås ytterligare en faktor som påverkar utbyggnaden.
– Svensk vindenergi har haft en fantastisk resa tack vare Sveriges starka elnät, som är rankat som världens bästa, och vi är väldigt glada att vi fått vara med. Nu är det svårt att hitta nätanslutning. Men det är inte oväntat. Vi har vetat länge att det skulle bli så, säger Peter Zachrisson.
Förlängd livstid på verken
SR Energy äger och driver de vindparker som de projekterar under hela deras livstid. Med åtminstone för stunden lägre utbyggnadstakt blir SR Energy lite mer som ett fastighets- eller vanligt energibolag. Fokus kommer att vara produktionen som sådan och olika sätt att få ut mer energi från de befintliga verken. Kompletterande batterilager ligger till exempel nära till hands för att få ut ett större värde ur den el verken producerar.
En klart positiv utveckling är att vindkraftverk håller mycket längre än man först trodde. För 20 år sedan när SR Energy startade sin verksamhet bedömdes verken ha en livslängd på 20 år.
– Vi jobbar väldigt mycket med våra tillgångar och nu pratar vi om 30 och kanske 35 års livslängd. Vi och branschen har lärt oss väldigt mycket under 20 år och kan till exempel behandla data om hur verken ska köras för att hålla bättre på ett mycket smartare sätt, säger Peter Zachrisson.
– Genom att förlänga livstiden sänker vi kostnaden per producerad kilowattimme. Och vi minskar vår miljöpåverkan för varje extra kilowattimme vi kan få ut ur ett befintligt verk, så det är en stor och viktig förändring.
Carl Johan Liljegren
